Dalam manajemen proyek, khususnya proyek konstruksi atau proyek teknik, kontrak memiliki hubungan yang sangat erat dengan proses klaim (claims administration). Jenis kontrak yang digunakan akan sangat mempengaruhi bagaimana risiko dibagi antara pemilik proyek (owner) dan kontraktor, serta bagaimana klaim biaya atau waktu dapat muncul selama pelaksanaan proyek.

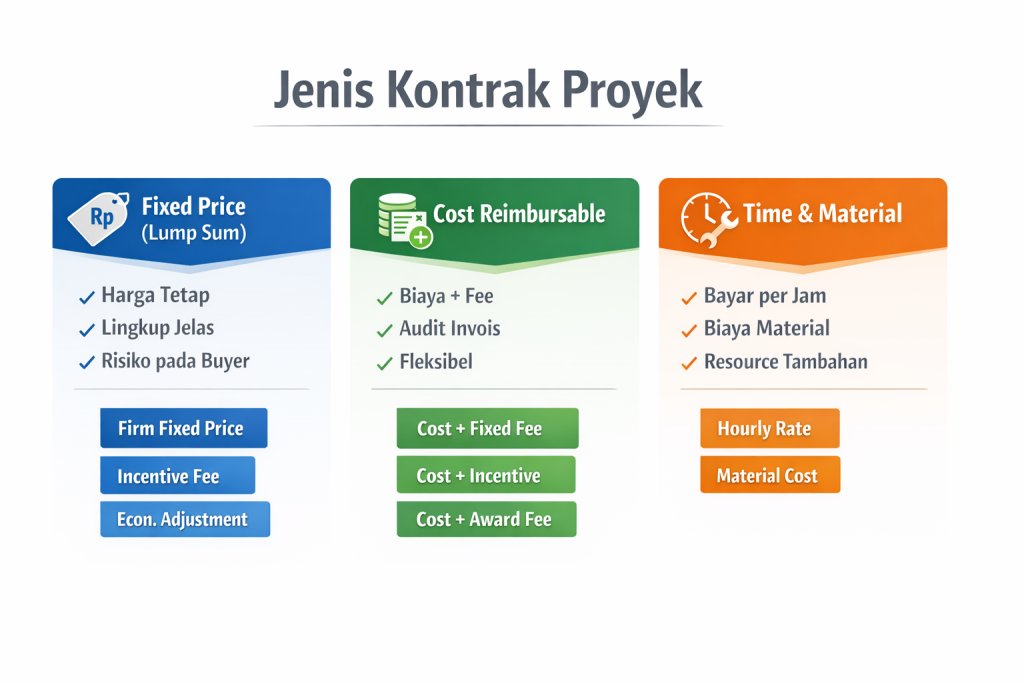

Secara umum, terdapat tiga jenis kontrak utama yang sering digunakan dalam proyek:
- Fixed Price Contract (Lump Sum)
- Cost Reimbursable Contract
- Time and Material Contract
Masing-masing jenis kontrak memiliki karakteristik, kelebihan, serta risiko yang berbeda. Berikut penjelasan lengkapnya.
1. Fixed Price Contract (Lump Sum Contract)
Fixed Price Contract atau Lump Sum Contract adalah jenis kontrak di mana kontraktor harus menyelesaikan proyek dengan harga total yang sudah ditentukan sejak awal.
Contoh sederhana:
Pembangunan gedung kantor dengan nilai kontrak 2 miliar rupiah.
Dalam jenis kontrak ini, kontraktor harus menyelesaikan seluruh pekerjaan sesuai lingkup pekerjaan (scope of work) dan jadwal proyek yang telah disepakati.
Syarat Penting Fixed Price Contract
Kontrak jenis ini membutuhkan:
- Lingkup pekerjaan yang jelas
- Spesifikasi teknis yang detail
- Jadwal proyek yang disepakati
Jika terjadi perubahan dari lingkup yang telah disepakati, maka kontraktor dapat mengajukan variation order atau klaim tambahan biaya.
Jika lingkup pekerjaan tidak jelas sejak awal, maka sering terjadi:
- banyak variation order
- klaim biaya tambahan
- harga klaim jauh lebih tinggi dari biaya sebenarnya
Karena itu, dalam kontrak fixed price sering dikatakan bahwa risiko lebih besar berada di pihak pemilik proyek (buyer) dibandingkan kontraktor.
Jenis-Jenis Fixed Price Contract
Fixed Price Contract masih dibagi lagi menjadi tiga jenis:
1. Firm Fixed Price (FFP)
Dalam kontrak ini:
- Harga proyek benar-benar tetap
- Kontraktor hanya menerima nilai kontrak yang telah disepakati
Tidak ada tambahan pembayaran kecuali terjadi perubahan resmi pada lingkup pekerjaan.
2. Fixed Price Incentive Fee (FPIF)
Dalam kontrak ini, kontraktor menerima:
- Harga kontrak tetap
- Ditambah insentif jika mencapai target tertentu
Contoh:
- Nilai kontrak: 2 miliar
- Bonus: 100 juta jika proyek selesai 1 bulan lebih cepat
Insentif biasanya diberikan berdasarkan:
- percepatan jadwal
- kualitas pekerjaan
- efisiensi biaya
3. Fixed Price with Economic Price Adjustment (FPEPA)
Jenis kontrak ini memperhitungkan perubahan kondisi ekonomi.
Misalnya:
- kenaikan harga bahan bakar
- fluktuasi nilai tukar mata uang
- kenaikan harga material
Kontrak ini biasanya digunakan pada proyek jangka panjang, di mana perubahan harga sangat mungkin terjadi selama masa proyek.
2. Cost Reimbursable Contract
Pada Cost Reimbursable Contract, kontraktor akan diganti berdasarkan:
- biaya aktual yang dikeluarkan
- ditambah fee atau keuntungan tertentu
Jenis kontrak ini biasanya digunakan ketika:
- lingkup pekerjaan belum jelas
- lingkup pekerjaan diperkirakan akan berubah selama proyek
Namun bagi pemilik proyek, kontrak ini lebih sulit dikendalikan, karena setiap invoice dari kontraktor harus:
- diverifikasi
- diaudit
- dibuktikan validitasnya
Jenis-Jenis Cost Reimbursable Contract
Cost Reimbursable Contract terbagi menjadi tiga jenis.
1. Cost Plus Fixed Fee (CPFF)
Dalam kontrak ini:
Kontraktor menerima:
- seluruh biaya proyek yang diperbolehkan (allowable cost)
- ditambah fee tetap
Biasanya fee ini dihitung sebagai persentase dari estimasi nilai proyek yang ditentukan di awal.
Jika lingkup pekerjaan berubah, maka fee tersebut juga bisa disesuaikan.
2. Cost Plus Incentive Fee (CPIF)
Dalam kontrak ini, kontraktor mendapatkan:
- penggantian seluruh biaya proyek
- ditambah insentif berdasarkan performa
Jika biaya proyek lebih rendah dari estimasi awal, maka penghematan tersebut akan dibagi antara owner dan kontraktor.
Contoh pembagian:
80 : 20
Artinya:
- 80% penghematan untuk pemilik proyek
- 20% menjadi bonus bagi kontraktor
Dengan sistem ini, kontraktor terdorong untuk bekerja lebih efisien.
3. Cost Plus Award Fee (CPAF)
Pada kontrak ini:
- semua biaya proyek diganti
- sebagian besar fee diberikan berdasarkan kinerja kontraktor
Kriteria penilaian bisa meliputi:
- kualitas pekerjaan
- keselamatan kerja
- ketepatan jadwal
- kepatuhan terhadap kontrak
Semakin baik performa kontraktor, semakin besar fee yang diterima.
Jenis kontrak ini dianggap lebih aman bagi pemilik proyek dibandingkan bentuk cost reimbursable lainnya.
3. Time and Material Contract
Time and Material Contract adalah kombinasi antara Fixed Price Contract dan Cost Reimbursable Contract.
Dalam kontrak ini:
- tenaga kerja dibayar berdasarkan waktu kerja (time basis)
- material diganti berdasarkan biaya aktual
Contoh penerapannya:
- kontrak tenaga ahli
- kontrak konsultan teknis
- pekerjaan dengan lingkup yang belum jelas
Jenis kontrak ini sering digunakan ketika:
- perusahaan membutuhkan keahlian tertentu
- pekerjaan harus segera dimulai
- lingkup pekerjaan belum sepenuhnya terdefinisi
Sebagai contoh, perusahaan dapat menyewa seorang ahli selama 3 bulan dan membayar berdasarkan tarif harian atau bulanan.
Kesimpulan
Memahami jenis-jenis kontrak sangat penting dalam manajemen proyek karena setiap jenis kontrak memiliki pembagian risiko yang berbeda antara owner dan kontraktor.
Secara umum:
| Jenis Kontrak | Karakteristik |
| Fixed Price | Harga proyek tetap |
| Cost Reimbursable | Biaya aktual diganti |
| Time and Material | Kombinasi keduanya |
Pemilihan jenis kontrak yang tepat akan membantu:
- mengurangi risiko proyek
- mempermudah pengendalian biaya
- meminimalkan potensi klaim selama pelaksanaan proyek.
Jika Anda bekerja di bidang manajemen proyek, konstruksi, atau pengendalian proyek menggunakan Primavera atau Microsoft Project, memahami konsep kontrak ini sangat penting karena sering menjadi dasar dalam analisis klaim, perubahan pekerjaan (variation order), dan pengendalian biaya proyek.
